8步优化,车位不变,地库面积减少900㎡+

优化成果:

优化节约金额296万元

重庆AICITIY 项目 O17-703地块项目为公建综合体项目,位于重庆市高新区,该项目地下二层,地上四层,本项目总建筑面积为9.3万平方米,地库建筑面积为2.68万平方米。

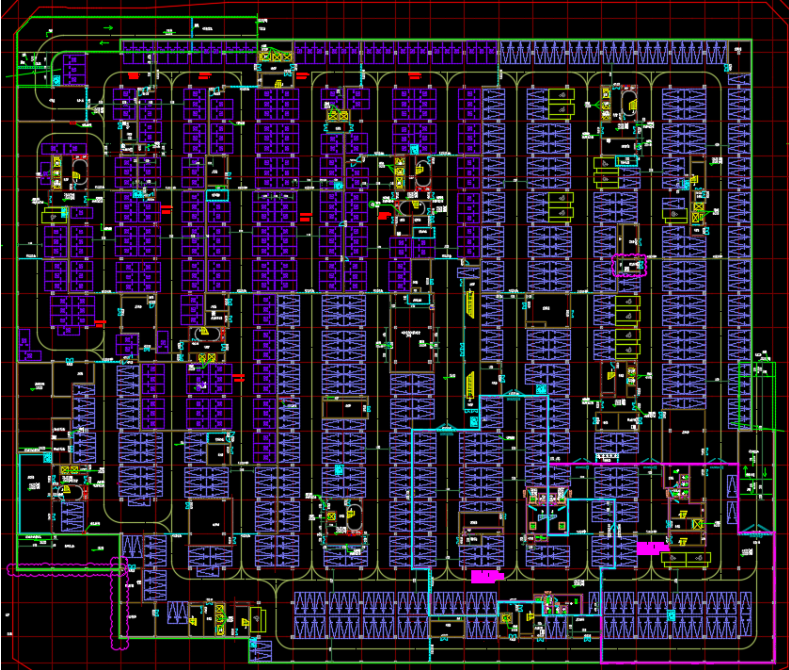

优化前图纸

优化方法:

1. 外轮廓线调整,避开低效区

2. 充分利用停车高效区

3. 调整行车流线和防火分区

4. 人防范围调整

5. 调整设备用房

6. 汽车坡道调整

7.充分整合地库停车空间

8.调整无障碍车位布置

优化后图纸

价值体现:

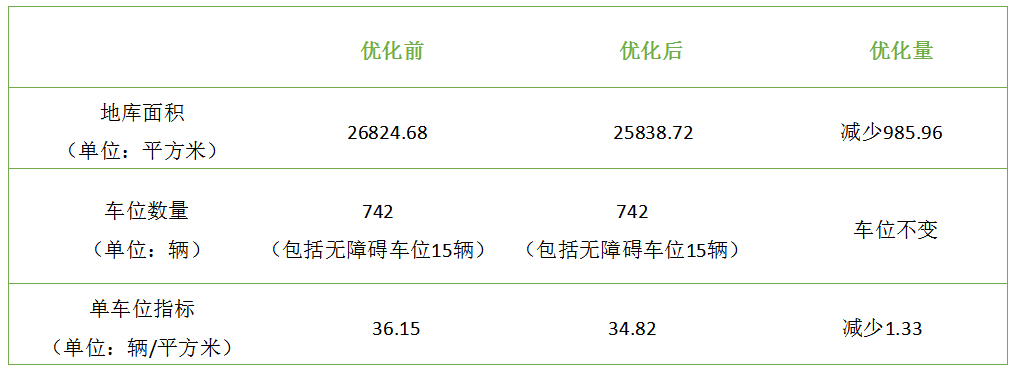

最终优化意见落实,保证标准车位数量不变;减少地库面积986㎡;单车位指标降低1.33 ㎡/车,达到34.82㎡/车。

项目主要优化成果介绍

优化前 丨 优化后

优化内容:设备房间的位置;增加停车位布置,调整停车流线布置,减少地库面积轮廓。

量化价值:减少地库开挖成本,提高停车效率,减少建安成本140万元。

优化前 丨 优化后

优化内容:调整人防出入口布置,调整风机房和水泵房等设备房间布置,增加停车位布置,调整停车流线布置,减少地库面积轮廓。

量化价值:减少地库开挖成本,提高停车效率,减少建安成本150万元。

项目主要优化量对应技术措施

优化前 丨 优化后

优化内容:调整人防防护单元范围,调整无障碍车位布置,调整停车流线布置。

量化价值:提高停车效率,增加停车位。

优化前 丨 优化后

优化内容:调整坡道位置,调整无障碍车位布置,增加停车位布置,增加单车位停车效率。

量化价值:提高停车效率,增加停车位。

项目主要优化成果介绍

通过优化前后指标对比和成本对比分析,优化后可节省地下室成本296万元,创造地下室利用价值最大化。

总 结

>>> 人工智能产业综合商业的业态影响,柱网及个别设备房间不能调整

>>> 绿建,方案,机电顾问多次沟通,优化方案落地

>>> 顾问公司较多,沟通较复杂

>>> 从拿到方案到优化方案落地十天时间完成

>>> 项目报建周期短
